Checklist réception maison neuve

Mis à jour le 11 août 2026.

L’essentiel à retenir :
la réception en CCMI est l’acte juridique qui déclenche vos garanties légales et le transfert de garde.
Pour sécuriser votre investissement, vous devez impérativement confronter les travaux réalisés à votre notice descriptive et consigner toute non-conformité au procès-verbal. Cette rigueur permet de bloquer 5 % du prix, garantissant ainsi la levée effective des réserves signalées.

La signature du procès-verbal de réception déclenche immédiatement les garanties légales de parfait achèvement, biennale et décennale, transférant la garde de l’ouvrage du constructeur vers vous. Ce rendez-vous juridique détermine votre protection pour les dix prochaines années.

On finit souvent par oublier des détails techniques cruciaux sous la pression de la remise des clés. Je vous aide à préparer votre réception maison neuve avec une méthode rigoureuse pour sécuriser votre investissement et consigner chaque réserve efficacement.

Préparer la réception de votre maison neuve

La réception en CCMI déclenche les garanties légales (GPA, biennale, décennale) et permet la consignation de 5 % du prix en cas de réserves. Ce rendez-vous juridique crucial exige une préparation technique rigoureuse.

La réussite de cette étape commence bien avant le jour J par une visite de contrôle informelle avec votre conducteur de travaux.

La réception est l’acte juridique unilatéral marquant la fin du chantier selon la loi de 1978. Tout défaut non noté devient difficile à contester par la suite. C’est un acte juridique fondamental qu’il ne faut pas sous-estimer.

Je considère la pré-réception comme une étape stratégique. Elle permet de lister les finitions à corriger sereinement. Vous évitez ainsi les mauvaises découvertes lors de la remise des clés officielle.

L’importance des documents contractuels est ici capitale. Le contrat CCMI sert de juge de paix pour valider la conformité. Il permet de comparer ce qui a été payé et ce qui est livré. Repérez aussi les pièges à éviter dès la signature.

La pré-réception : une visite préalable recommandée

Sur le papier, cette visite se déroule 8 à 15 jours avant la réception. C’est un usage courant pour fluidifier la livraison finale. Elle permet d’identifier les points de friction en amont.

Bien que non obligatoire, elle réduit les tensions le jour J. Les constructeurs sérieux apprécient cette démarche proactive. Cela montre que vous suivez votre chantier avec attention.

Je vous conseille de formaliser la demande par écrit. Cela montre votre rigueur et votre suivi du dossier de construction. C’est une trace indispensable pour la suite des opérations.

Cette étape anticipe les problèmes. Elle assure une transition sereine vers l’emménagement.

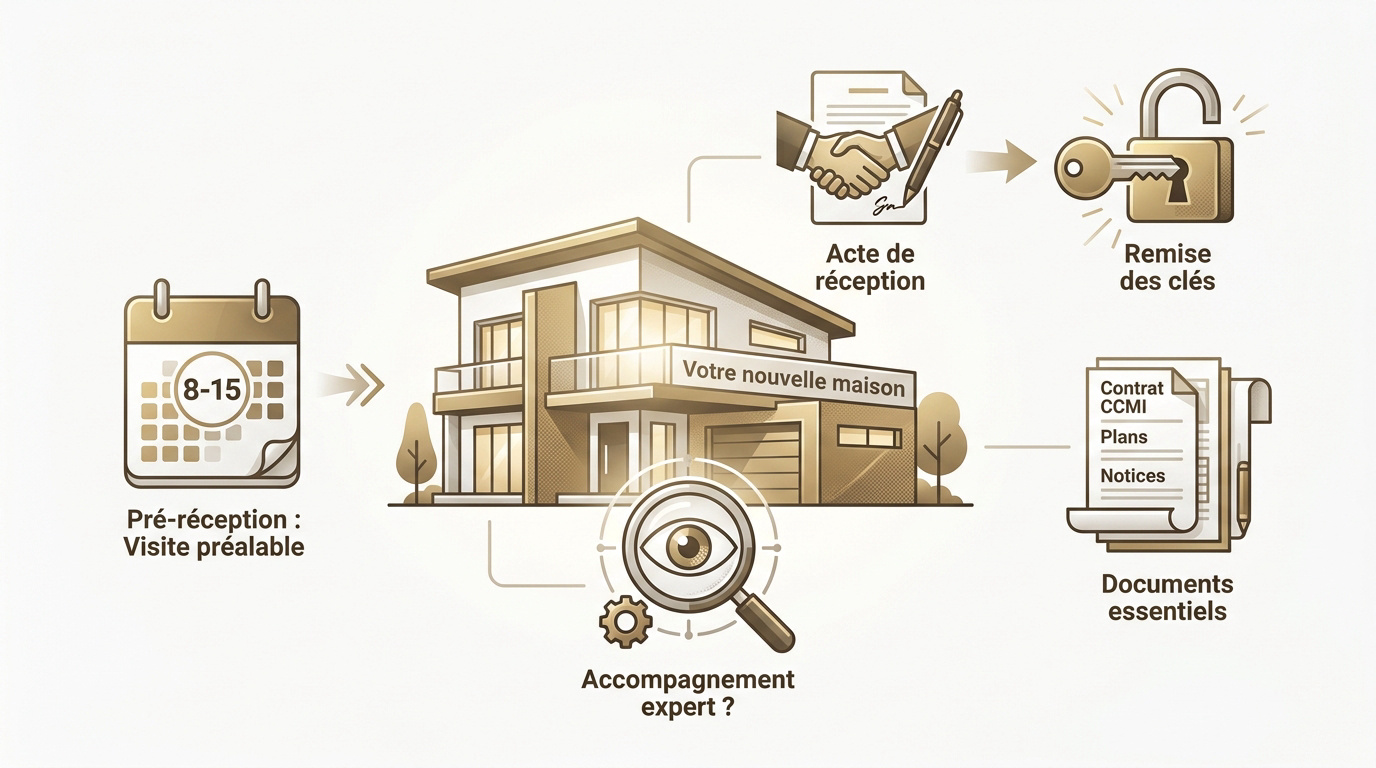

Propriétaire examinant les plans de sa maison neuve lors de la préparation de la réception

Les documents indispensables à emporter

Préparez votre dossier complet pour ne rien oublier. La précision contractuelle est votre meilleure alliée face au constructeur.

  • Contrat CCMI et annexes
  • Plans de masse et de coupe
  • Notices des équipements (VMC, chaudière)
  • Liste des travaux modificatifs
  • DAACT

Rappelez qu’une réserve doit s’appuyer sur le contrat. Sans référence écrite, le constructeur peut contester votre demande légitimement. La notice descriptive est votre preuve technique.

Gardez ces documents à portée de main. Ils servent de preuve en cas de litige.

L’expert en réception : intérêt et coût selon votre situation

L’expert apporte un œil technique impartial. C’est indispensable pour les structures complexes ou les relations tendues avec l’entreprise. Il détecte ce que vous ne voyez pas.

Le coût varie généralement entre 500 et 900 euros selon la surface et la localisation du chantier.

En 2021, dans les Cévennes, un client a refusé l’expert. Résultat, une VMC non conforme a causé des moisissures. Le coût des réparations a largement dépassé les honoraires d’un expert.

Le tribunal de Nîmes a rejeté la garantie décennale. L’absence de réserve initiale a condamné le propriétaire. C’est une erreur qui coûte cher sur le long terme.

Ne négligez jamais cet investissement. La sécurité de votre patrimoine en dépend directement. Un expert est votre bouclier juridique le jour J.

La checklist complète pour la réception maison neuve

La réception d’une maison neuve marque la livraison officielle du chantier. Vous parcourez chaque pièce avec le constructeur pour vérifier la conformité au contrat CCMI. Toute malfaçon est inscrite dans le procès-verbal sous forme de réserve. Le constructeur dispose ensuite d’un délai légal pour y remédier avant que les 5 % retenus soient débloqués.

Après avoir sécurisé l’aspect administratif et technique, il est temps de passer à l’inspection physique détaillée de votre futur foyer. Cette étape demande une concentration totale : prenez le temps nécessaire sans céder à la pression.

Nous allons maintenant détailler les points de contrôle cruciaux. Suivez cet ordre logique pour ne rien omettre durant la visite. Sur le terrain, la rigueur est votre meilleure protection contre les futurs litiges.

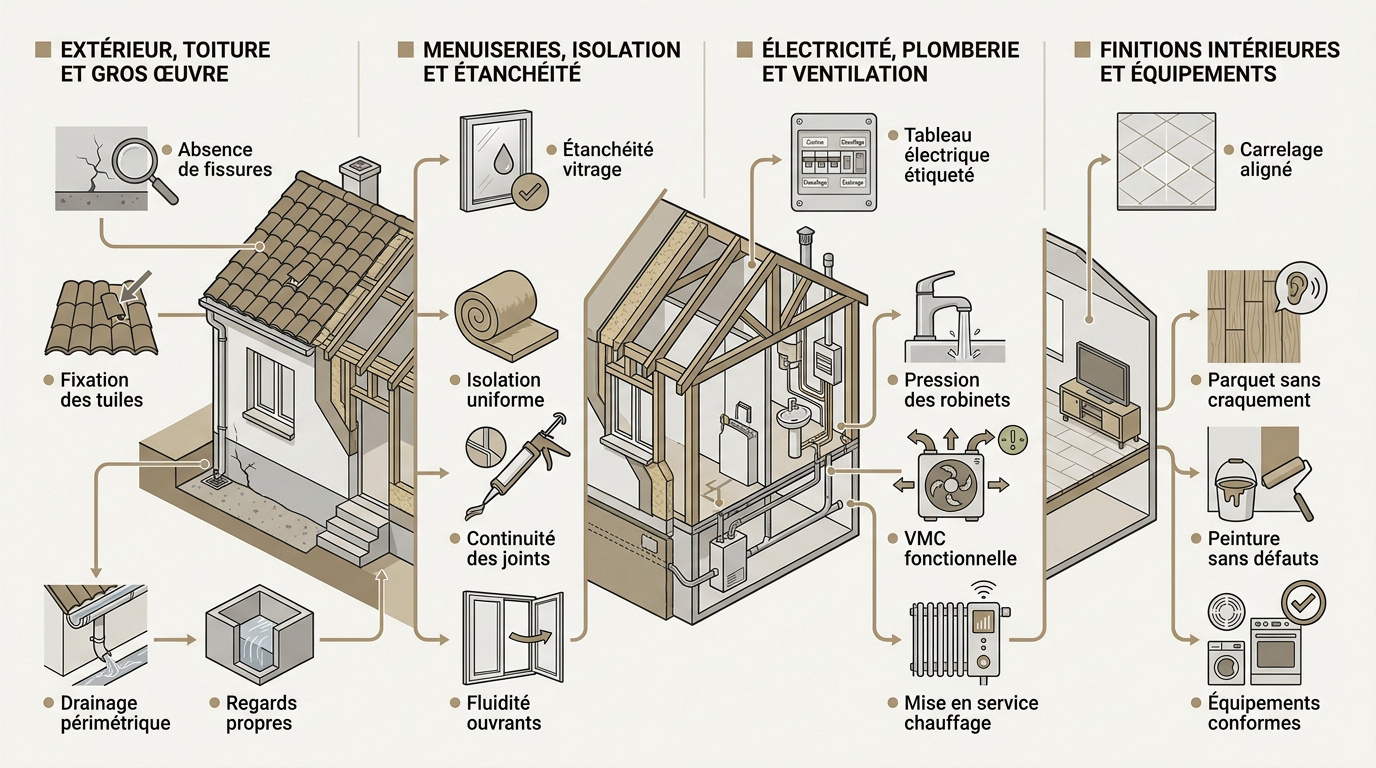

Inspection technique des éléments structurels et finitions d'une maison neuve lors de la réception

Extérieur, toiture et gros œuvre

Sur un chantier, la structure est la base de tout. Voici les points à vérifier impérativement lors de votre tour extérieur :

  • Planéité terrasse
  • Drainage périmétrique
  • Absence de fissures actives en façade
  • Fixation des tuiles
  • Alignement du faîtage
  • Raccordement des descentes d’eau

Les fissures capillaires sont souvent normales. Cependant, notez-les systématiquement pour activer la garantie de parfait achèvement si besoin. L’article 1792-6 du Code civil protège vos intérêts durant la première année.

Observez bien les finitions des enduits. Un aspect homogène garantit une protection durable des murs. Dans le Gard, l’exposition au mistral met les façades à rude épreuve.

Vérifiez que les regards sont propres. L’évacuation des eaux est vitale pour la structure. Une stagnation d’eau peut rapidement fragiliser vos fondations ou créer des infiltrations.

Menuiseries, isolation et étanchéité

L’enveloppe de la maison doit être hermétique. Examinez ces éléments avec la plus grande attention pour éviter les déperditions thermiques :

  • Fluidité des ouvrants
  • Absence de rayures sur vitrages
  • Fonctionnement des serrures
  • Motorisation volets
  • Continuité des joints silicone

La buée entre les vitres indique un défaut d’étanchéité. C’est une réserve majeure à signaler immédiatement au procès-verbal. Cela compromet l’isolation phonique et thermique de votre vitrage.

Inspectez les combles si possible. L’isolation doit être répartie uniformément sans aucun vide thermique. Un simple oubli de laine de verre peut ruiner vos efforts de chauffage.

Testez chaque poignée de porte. Un jeu excessif trahit une pose négligée ou incomplète. La quincaillerie doit être robuste pour assurer la sécurité et le confort quotidien.

Électricité, plomberie et ventilation

Testez le tableau électrique consciencieusement. Chaque disjoncteur doit porter une étiquette claire et correspondre à sa zone. C’est indispensable pour la sécurité et la maintenance future.

Vérifiez la pression des robinets partout. Les évacuations doivent s’écouler rapidement sans produire de bruits suspects ou d’odeurs. Une mauvaise pente d’évacuation est un cauchemar à corriger après l’emménagement.

Testez la VMC avec une feuille de papier. Elle doit rester collée à la grille par aspiration naturelle en cuisine. Une ventilation défaillante entraîne inévitablement des problèmes de moisissures.

Contrôlez la mise en service du chauffage. Le technicien doit vous remettre les certificats requis. Assurez-vous que le thermostat pilote correctement les unités de chauffe, même en été.

Finitions intérieures et équipements

Examinez le carrelage avec une règle de maçon. Les joints doivent être réguliers et les carreaux parfaitement alignés. Un décalage supérieur à 2 mm entre deux dalles adjacentes de format standard (≤ 40 cm) est hors normes selon le DTU 52.1 ; pour les grands formats, la tolérance est de 1/150 du plus grand côté.

Marchez sur le parquet pour détecter d’éventuels craquements. Les lames doivent épouser les plinthes sans laisser d’espace visible. Un sol qui bouge révèle souvent un support mal préparé.

La peinture exige une lumière rasante pour les défauts. Traquez les coulures et les manques de couverture aux angles. Les finitions sont le reflet du soin apporté à votre chantier.

Comparez les équipements installés avec le contrat. Toute absence doit être notifiée comme une non-conformité. Référez-vous toujours à votre notice descriptive pour valider chaque élément présent.

Le procès-verbal de réception et les réserves

Une fois l’inspection terminée, l’étape suivante consiste à consigner vos observations dans le document qui fera foi juridiquement.

Le procès-verbal est la pièce maîtresse de votre dossier. Il acte la fin des travaux et le transfert de garde de l’ouvrage. Il est donc indispensable de bien formuler les réserves au procès-verbal.

Si vous êtes seul, vous avez huit jours supplémentaires. Ce délai permet de notifier des vices apparents oubliés par courrier recommandé. C’est une protection prévue par l’article L.231-8 du CCH.

La signature doit intervenir sur place. Ne cédez jamais à la pression du constructeur pour signer plus tard. Le document doit être daté et signé par les deux parties immédiatement.

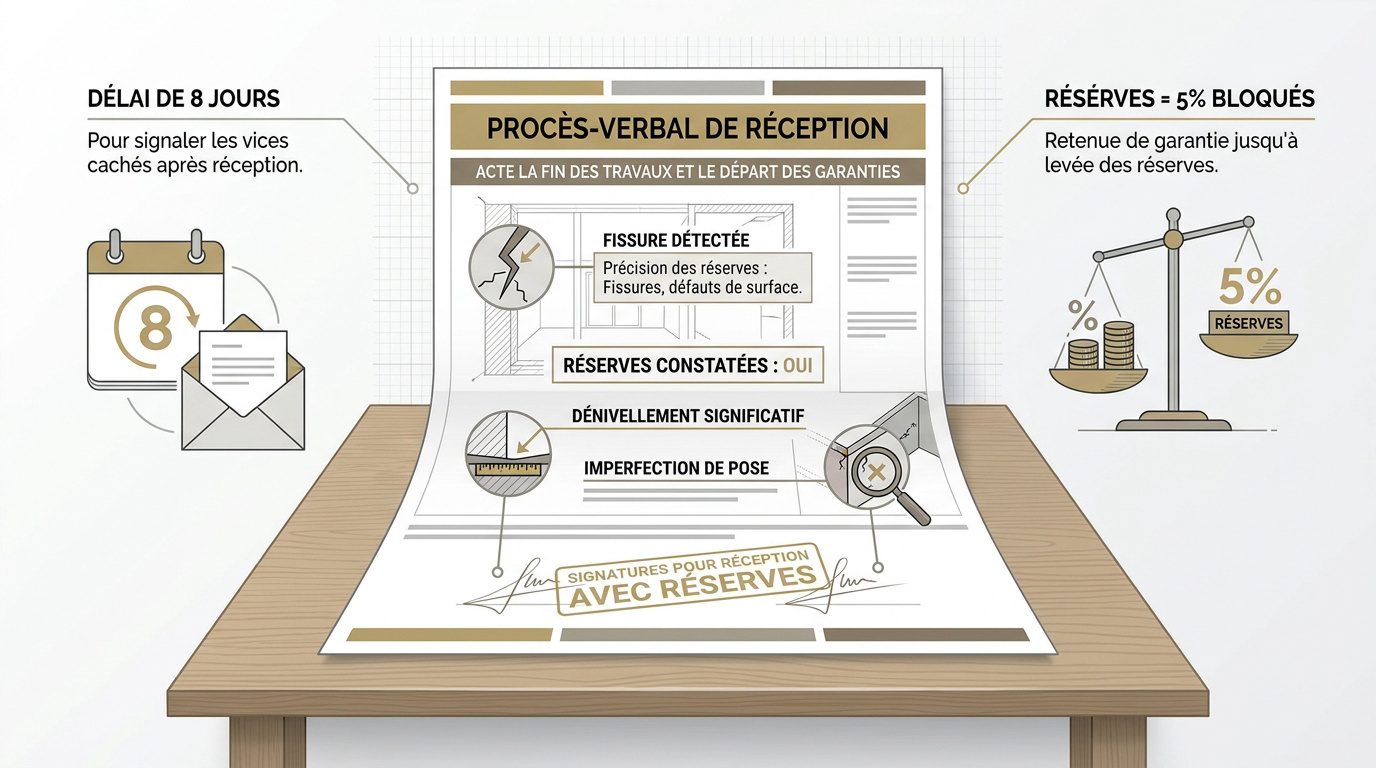

Signature d'un procès-verbal de réception de travaux pour une maison neuve avec notation des réserves

Comment rédiger vos réserves dans le PV

Soyez précis dans vos descriptions écrites. Une réserve floue n’a aucune valeur contraignante pour obtenir des réparations. Sur le terrain, je vois trop souvent des mentions vagues comme « problème carrelage ».

Salle de bains nord-est : carrelage sol, pose non plane, décalage supérieur à 2 mm entre dalles adjacentes, non conforme DTU 52.1.

Citez toujours le lot et l’emplacement exact. La référence aux normes DTU renforce considérablement le poids de votre demande. Cela montre au constructeur que vous connaissez les règles de l’art.

La clarté évite les discussions inutiles. C’est la clé d’une levée rapide des désordres constatés.

Réception avec ou sans réserves : les conséquences juridiques

Sans réserve, vous validez la parfaite conformité. Le solde du prix est dû immédiatement au constructeur sans délai supplémentaire. Vous purgez ainsi tous les défauts qui étaient visibles ce jour-là.

Avec réserves, les 5 % restants sont bloqués. Cette somme sert de levier pour garantir la fin des travaux. Elle est consignée auprès d’un tiers accepté par les deux parties, en pratique souvent la Caisse des Dépôts ou un notaire (art. R.231-7 CCH).

Notez qu’Anthony Pierre limite ce guide au CCMI. Pour la VEFA ou l’auto-construction, les règles juridiques sont différentes. Le cadre du contrat de construction de maison individuelle est ici le seul concerné.

Choisissez la prudence en cas de doute. La consignation protège vos intérêts financiers face aux entreprises.

Les 5 % retenus et les garanties légales après la réception

Le verrouillage financier et les protections post-réception constituent votre ultime rempart contre les malfaçons futures.

La retenue de garantie est un mécanisme protecteur du CCMI. Elle assure que le constructeur finira ses prestations pour toucher son solde. La consignation des 5 % en CCMI sécurise votre fin de chantier.

GarantieDuréeCouvertureBase légale
Parfait achèvement1 anTous les désordres signalés au PV ou durant l’annéeArt. 1792-6 Code civil
Biennale (garantie de bon fonctionnement)2 ansÉléments d’équipement dissociables du bâtiArt. 1792-3 Code civil
Décennale10 ansSolidité de l’ouvrage et impropriété à destinationArt. 1792 Code civil

L’assurance dommages ouvrage complète ce dispositif. Elle préfinance les réparations lourdes sans attendre une décision de justice : une sécurité indispensable adossée aux garanties légales de construction du CCMI.

Débloquer les 5 % retenus : procédure et délais

La consignation se fait auprès d’un tiers accepté par les deux parties, en pratique souvent la Caisse des Dépôts ou un notaire (art. R.231-7 CCH). C’est ce mécanisme qui sécurise les fonds litigieux et évite que l’argent ne disparaisse dans la nature.

Le constructeur doit intervenir pour lever chaque point. Vous validez ensuite la réalisation par un écrit formel et daté. Ne vous contentez jamais d’une promesse orale devant une cloison mal finie.

Une fois le PV de levée total signé, le paiement est libéré. La formule est simple : Prix TTC multiplié par 0,05. C’est le montant exact que le constructeur attend pour clore son dossier.

La procédure est strictement encadrée. Elle évite les abus de part et d’autre.

La garantie de parfait achèvement, biennale et décennale

La GPA dure un an pour tous les désordres. Signalez chaque petit défaut par courrier recommandé dès son apparition. Un joint qui lâche ou une fissure fine doit être notifié sans attendre.

La garantie de bon fonctionnement couvre les éléments dissociables durant deux ans. Cela concerne notamment la robinetterie et les volets roulants motorisés. Si un moteur de store flanche, c’est cette garantie que vous activez.

La décennale, encadrée par le texte de l’article 1792, protège la solidité du bâtiment sur dix ans. C’est la garantie la plus importante pour votre sécurité structurelle. Elle intervient pour des désordres graves comme des problèmes de fondations.

Ces protections démarrent le jour de la réception. Elles sont indissociables de votre contrat.

Si malgré ces garanties l’artisan tarde à intervenir, des démarches précises permettent de le contraindre.

Réussir la réception maison neuve exige une inspection rigoureuse des menuiseries, du gros œuvre et des équipements techniques. Consignez chaque défaut précisément au procès-verbal pour activer vos garanties légales et bloquer les 5 % du prix tant que les réserves persistent. Sécurisez votre patrimoine dès maintenant pour profiter sereinement de votre futur foyer.

Anthony-pierre
Anthony Pierre

Journaliste spécialisé dans le bu00e2timent et la rénovation depuis 18 ans, Anthony Pierre est formé en génie civil. Il couvre la construction neuve, la rénovation énergétique, les normes (RE2020, CCMI, DTU) et les artisans du Gard. Ses articles traduisent la complexité des travaux en étapes claires et budgets réalistes.
